《我的敏捷软件项目管理实践》

分解开发任务

第六章 如何做好编码

输入与输出

输入:

  1. 脑图+功能清单
  2. 产品原型图
  3. 《需求规格说明书》或《产品需求文档》(PRD)
  4. 《XXX项目设计分工》干特图
  5. 《概要设计文档》

过程活动:分解开发任务

参与者:项目经理

输出: 《XXX项目编码任务分工和排期计划》干特图

干货

  1. 要明确分配任务明确边界,激发责任心。避免大家都在干,其实就是没人干。

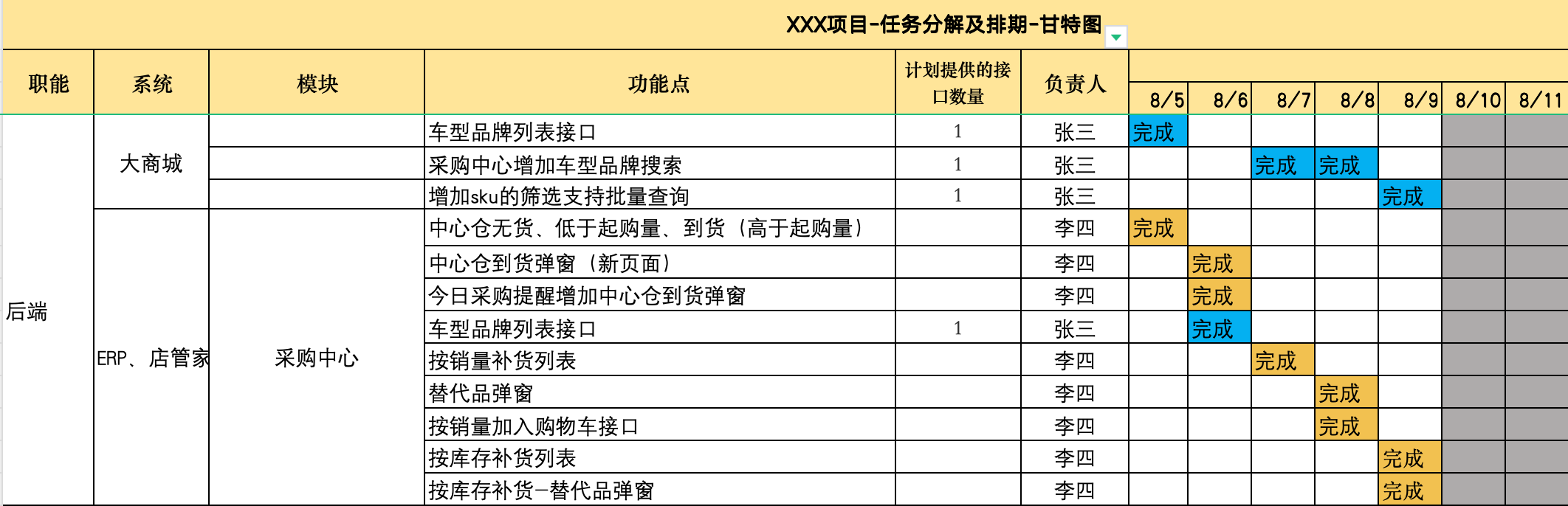

  2. 此干特图就是之前做“分解设计任务”时的干特图 拿来改改就可以。
  3. 基本原则:谁设计的谁来开发。当设计完后发现某块工作量超出预期,再由项目经理重新调整分配任务。

分解开发任务

在开始编码之前,分解开发任务是第一步。 按 《需求规格说明书》或《产品需求文档》、脑图+功能清单,做模块分析, 填定到干特图中,由项目组骨干开发承接具体的设计工作。

在软件开发项目中,任务分解是确保项目高效推进和按时交付的关键步骤。科学的任务分解不仅能够帮助团队明确工作内容,还能为工期评估、资源分配和进度跟踪提供依据。

任务分解的意义与目标

任务分解的核心目标是将复杂的开发需求拆解为可管理的小任务,便于团队成员理解和执行。通过任务分解,可以实现以下目标:

  1. 明确分工:每个任务都有明确的责任人,避免职责模糊。
  2. 优化资源分配:根据任务复杂度和技术要求合理安排人员。
  3. 评估工期:为每项任务设定合理的完成时间,形成整体项目计划。
  4. 降低风险:提前识别潜在的技术难点和依赖关系,减少项目延期的可能性。

任务分解的基本原则

  1. 以需求为导向
    任务分解的基础是需求文档和概要设计文档。只有对需求有充分的理解,才能确保分解的任务与实际开发目标一致。

  2. 遵循层次化结构
    任务分解应按照从大到小的顺序进行,通常分为以下层次:

    • 子系统:整个系统的组成部分(如用户管理系统、订单处理系统)。
    • 模块:每个子系统中的功能单元(如用户注册模块、权限管理模块)。
    • 功能点:模块中的具体功能(如用户登录、密码重置)。
  3. 责任到人
    每个任务都应明确负责人,确保分工清晰,避免因职责不清导致的工作延误。

  4. 颗粒度适中
    任务的颗粒度不宜过粗或过细。建议将每个任务的工期控制在1-3天内,既能保证可操作性,又便于跟踪。

  5. 考虑依赖关系
    分解任务时需明确任务之间的先后顺序。例如,数据库表设计完成后,才能进行后端接口开发;前端页面完成后,才能进行联调测试。

任务分解的具体步骤

  1. 参考概要设计文档
    概要设计文档是任务分解的基础,其中包含了系统的整体架构、模块划分和功能描述。通过分析文档,可以快速识别出需要实现的子系统、模块和功能点。

  2. 按子系统和模块划分任务
    将系统拆解为若干子系统,再进一步细分为模块。例如:

    • 子系统:用户管理系统
    • 模块:用户注册模块、用户登录模块、权限管理模块
  3. 细化功能点
    对于每个模块,进一步分解为具体的功能点。例如:

    • 用户注册模块:
      • 功能点1:实现用户信息录入界面
      • 功能点2:实现后端接口验证用户输入
      • 功能点3:实现数据库存储逻辑
  4. 分配负责人
    根据团队成员的技术能力和经验,为每个任务指定负责人。例如:

    • 前端开发人员负责界面设计和交互逻辑。
    • 后端开发人员负责接口实现和数据库操作。
  5. 制作甘特图
    使用甘特图工具(如Microsoft Project、Trello或禅道)将任务可视化。甘特图中应包含以下内容:

    • 系统:任务所属的子系统。
    • 模块:任务所属的功能模块。
    • 功能点:具体的开发任务。
    • 负责人:每项任务的责任人。
    • 工期:每项任务的预计开始时间和结束时间。

甘特图的应用与优势

  1. 甘特图的内容
    一个完整的甘特图应包括以下信息:

    • 任务列表:列出所有分解后的开发任务。
    • 时间轴:标注每项任务的起止时间。
    • 依赖关系:显示任务之间的先后顺序。例如,前端页面开发完成后,后端接口才能联调。
    • 进度条:实时更新任务完成情况,方便项目经理监控进度。
  2. 甘特图的优势

    • 直观性:通过图形化展示任务分布和进度,团队成员能快速了解当前状态。
    • 全局视角:项目经理可以全面掌握项目的整体进展和关键路径。
    • 风险管理:当某些任务延迟时,甘特图能帮助识别受影响的后续任务,从而及时调整计划。

任务分解的注意事项

  1. 保持任务颗粒度适中
    任务颗粒度过粗会导致细节遗漏,过细则增加管理成本。建议将每个任务的工期控制在1-3天内,既能保证可操作性,又便于跟踪。
  2. 考虑任务间的依赖关系
    分解任务时,需明确任务之间的依赖关系。例如,数据库表设计完成后,才能进行后端接口开发;前端页面完成后,才能进行联调测试。
  3. 预留缓冲时间
    在工期评估中,适当预留缓冲时间,以应对不可预见的风险(如技术难点、需求变更等)。
  4. 定期评审和调整
    在项目执行过程中,定期召开站会或评审会议,检查任务完成情况,并根据实际情况调整甘特图。

实际案例

案例:电商系统任务分解

假设我们正在开发一个电商系统,以下是任务分解的示例:

  1. 子系统:订单管理系统

  2. 模块:

    • 订单创建模块
    • 订单支付模块
    • 订单查询模块
  3. 功能点:

    • 订单创建模块:
      • 功能点1:实现商品选择界面(前端开发)
      • 功能点2:实现购物车结算逻辑(后端开发)
      • 功能点3:实现订单数据存储(数据库设计)
    • 订单支付模块:
      • 功能点1:集成第三方支付接口(后端开发)
      • 功能点2:实现支付结果回调逻辑(后端开发)
    • 订单查询模块:
      • 功能点1:实现订单列表查询界面(前端开发)
      • 功能点2:实现订单详情展示逻辑(后端开发)
  4. 甘特图示例:

    系统 模块 功能点 负责人 工期
    订单管理系统 订单创建模块 商品选择界面 张三 2025-03-01 至 2025-03-03
    订单管理系统 订单创建模块 购物车结算逻辑 李四 2025-03-04 至 2025-03-06
    订单管理系统 订单支付模块 第三方支付接口集成 王五 2025-03-07 至 2025-03-09

模板

需要模板的读者,请下载附件。
